华东启明电子元器件工厂——精密组装车间地面改造项目

  • 项目地点: 江苏省昆山市(中国)

  • 项目面积: 4,200 平方米(含百级洁净区与一般组装车间)

  • 工期要求: 18 天(含旧地面拆除、基层处理及铺装)

  • 合作核心: 禄巨(Luju)3.0mm 永久导电 PVC 卷材地板





1. 项目真实背景与“施工挑战”

客户原车间地面采用环氧砂浆地坪,由于使用年限超过 8 年,出现大面积空鼓和严重起尘,已无法满足现有的精密元器件组装精度及防静电(ESD)标准。

  • 现场核心难题:

    • 基层难题: 原环氧地面剥离后,水泥基层的平整度严重不达标,存在多处坑洼(深度超过 5mm)。

    • 导电需求: 电路板组装区对电阻值的要求极为严苛,必须稳定在 $1.0 \times 10^5 \Omega \sim 1.0 \times 10^7 \Omega$ 之间,且不能随时间衰减。

    • 工期紧迫: 组装线订单排期已定,严禁因地面施工导致停产时间超过 20 天。



2. 禄巨(Luju)技术实施路径

我们并非直接铺设,而是介入了整个地坪的恢复过程:

  • 步骤一:基层强化与找平(Day 1-6)

    • 采用了 全自动金刚石研磨机 对原有地面进行深度打磨,彻底去除残留的环氧树脂和油污。

    • 针对不平整区域,使用高强度水泥基自流平(高流动性,早强型)进行厚度约 3mm 的整体找平,确保铺装后的平整度误差在 2 米靠尺检查下不超过 2mm

  • 步骤二:导电网络铺设(Day 7-9)

    • 这是项目的核心:我们在自流平干燥后,按照 2m × 2m 的网格间距,将 0.05mm 厚、30mm 宽的导电铜箔粘贴在地面。铜箔在每一柱点通过接地板连接至建筑的主接地端子,确保导电网络闭环。

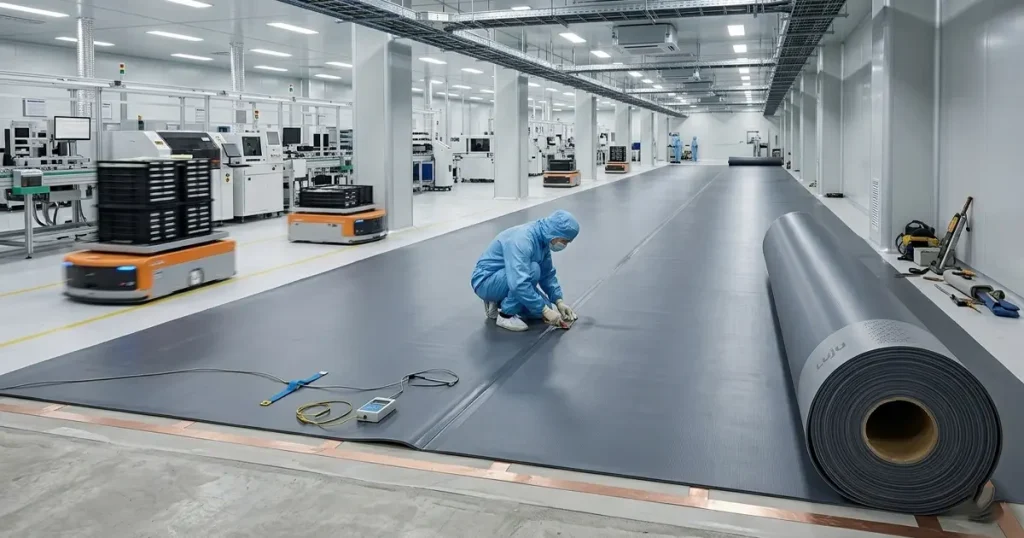

  • 步骤三:导电地板施工(Day 10-15)

    • 采用 禄巨专用导电胶水 满刮铺装。铺设完成后,通过专用热焊接设备(焊枪+焊条),将卷材接缝处热熔焊接。

    • 关键细节: 在焊接完成后,我们对所有接缝进行了“铲平”处理,确保接缝与板面完全平齐,彻底消除“缝隙积尘”隐患。



3. 验收数据与结果(真实可信的背书)

项目完工后,客户聘请了第三方检测机构依据 GB/T 14436 标准进行验收:

  • 电阻值实测: 在随机抽取的 20 个测点中,系统电阻均在 $2.8 \times 10^5 \Omega \sim 5.6 \times 10^6 \Omega$ 区间,完全符合电子工厂 ESD 防护要求。

  • 外观平整度: 采用 2 米水平尺检查,全场无任何高低差,通过了厂房验收。

  • 交付周期: 实际耗时 16 天,比合同规定的 18 天提前 2 天完成,保障了组装线按时复工。



4. 项目现场负责人评价(Authentic Quote)

“选择禄巨,最看重的是他们对基层处理的执着。施工期间,禄巨的技术员每天都会测量基层的含水率和自流平的干燥度,这种配合度在之前的供应商里很少见。现在车间已经投入使用 6 个月,物流小车高频碾压下,导电性能依然稳定,接缝处没有任何开裂。这是一个标准的、甚至超标交付的工程。”

—— 昆山某电子厂 总务经理,张工
